保利·清河宋街 8月工程进度播报 金风送爽 天朗气清 八月的色彩是用阳光酿造的 带着收获的盼望和对美好的期许 我们已然等来了阜城最美的模样 时光执笔,篆刻精工痕迹 点滴变化,用心记录 清河宋街八月工期播报 邀您共同见证点滴改变 保利·清河宋街项目总体规划为南区和北区总计25栋单体建筑。目前,北区总计

保利·清河宋街

8月工程进度播报

金风送爽 天朗气清

八月的色彩是用阳光酿造的

带着收获的盼望和对美好的期许

我们已然等来了阜城最美的模样

时光执笔,篆刻精工痕迹

点滴变化,用心记录

清河宋街八月工期播报

邀您共同见证点滴改变

保利·清河宋街项目总体规划为南区和北区总计25栋单体建筑。目前,北区总计14栋建筑已全部施工,南区规划为11栋建筑现阶段除售楼部s21施工完成外其余在下挖地下室土方施工,另北区S1\S3\S4端头为街区样板段,现优先施工(目前在安装幕墙和亮化安装)。

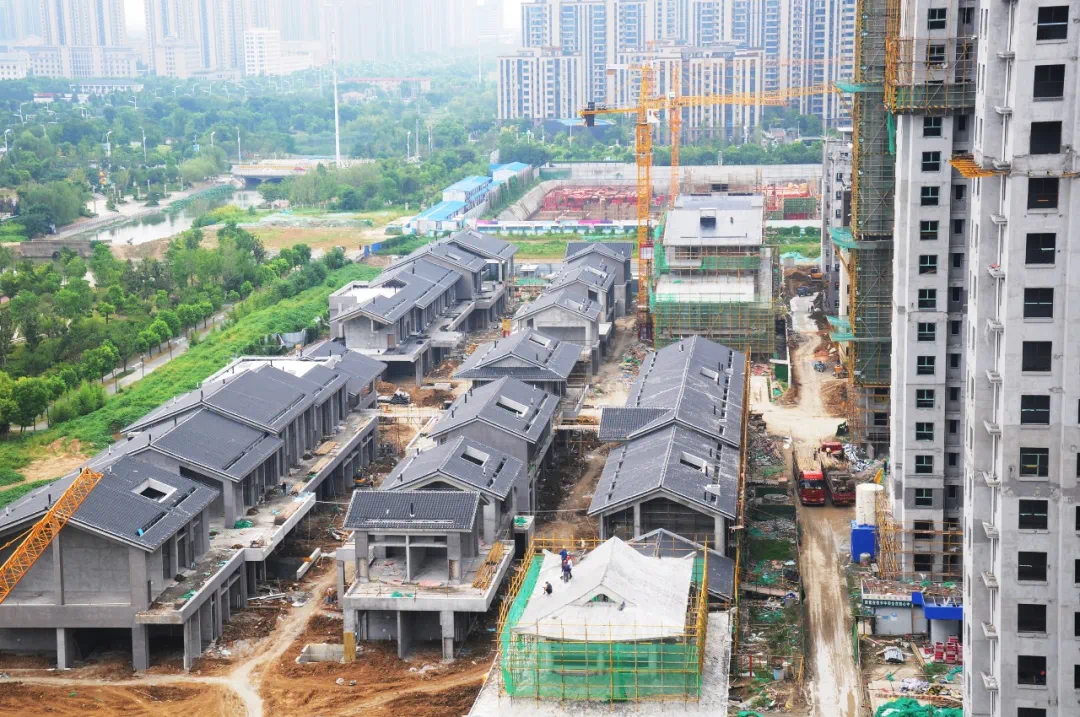

在保障工程施工安全的前提下,项目组织施工正按照计划有条不紊地进行中。目前从项目地获悉,规划建设s3、s5、s7 、s8、s9、S10、总计2层,S4总计3层,主体结构均施工完成,现阶段主要施工为铺内墙体砌筑粉刷和强电桥架安装。

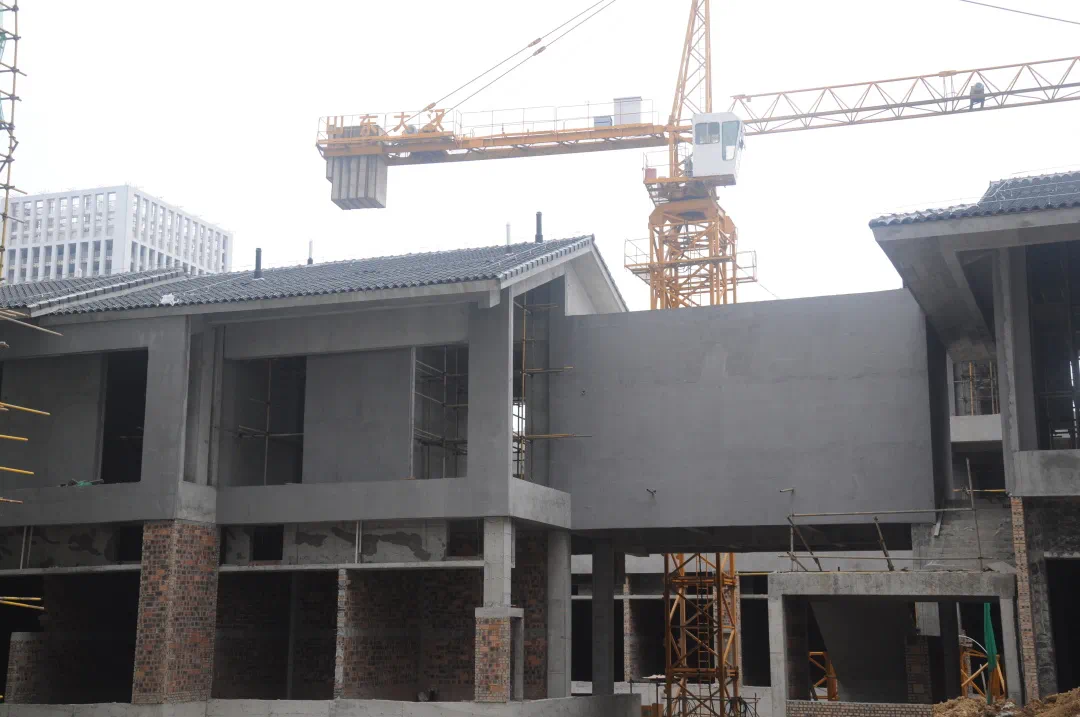

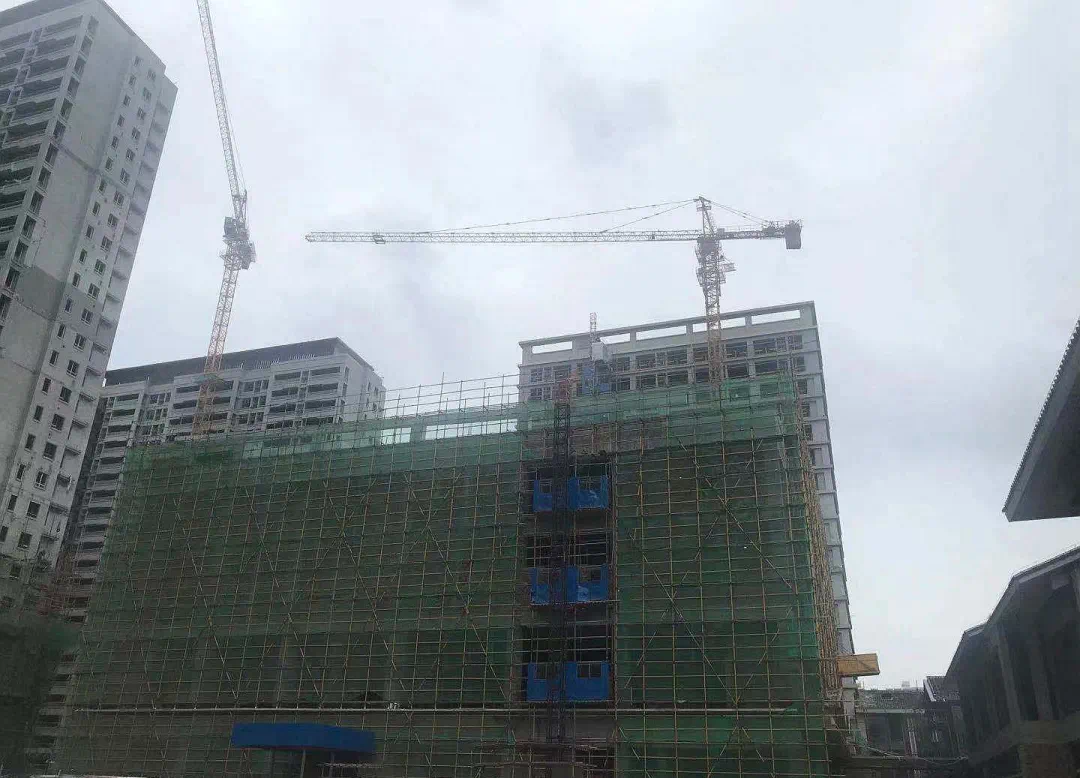

(S3施工中)

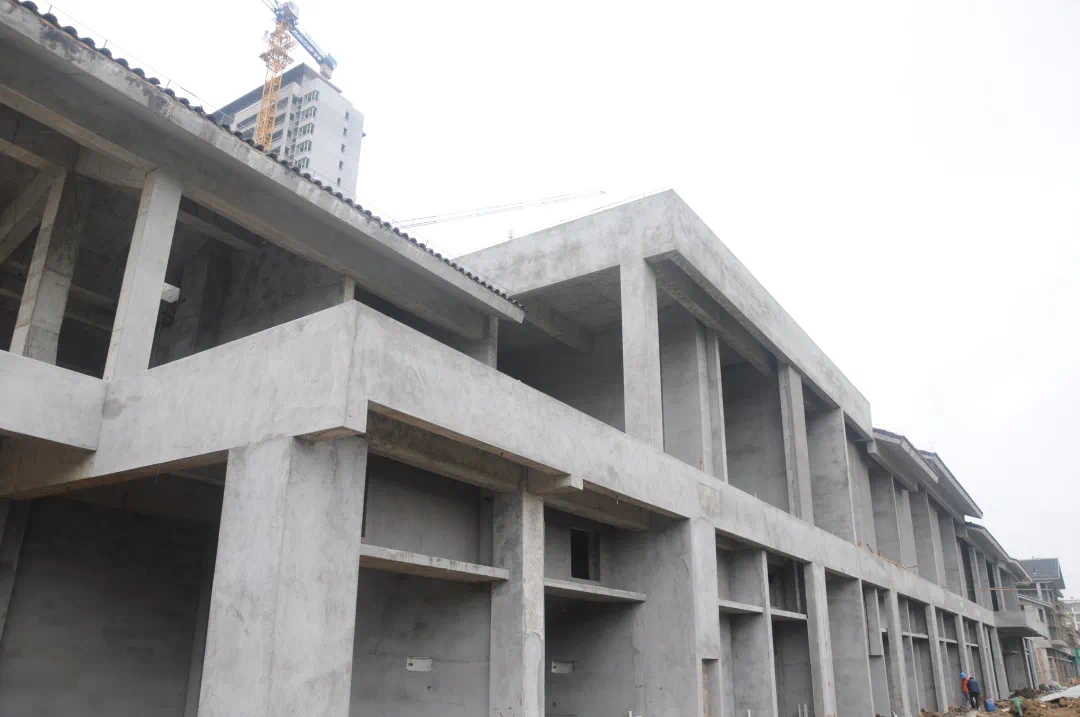

(S4施工中)

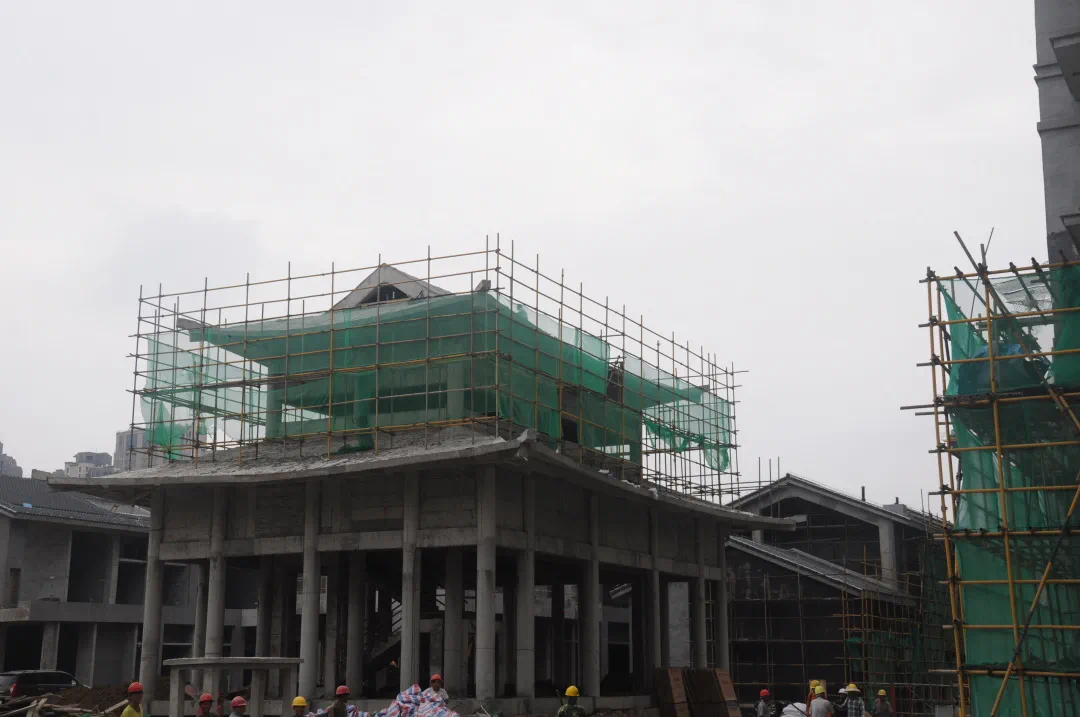

(S5施工中)

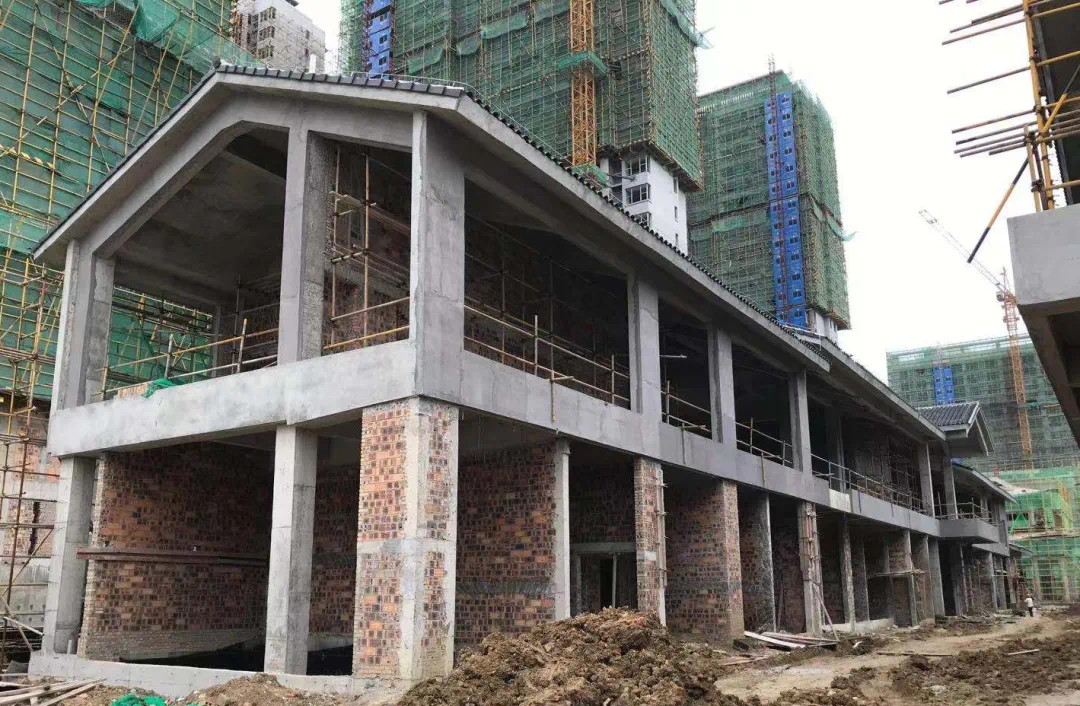

(S7施工中)

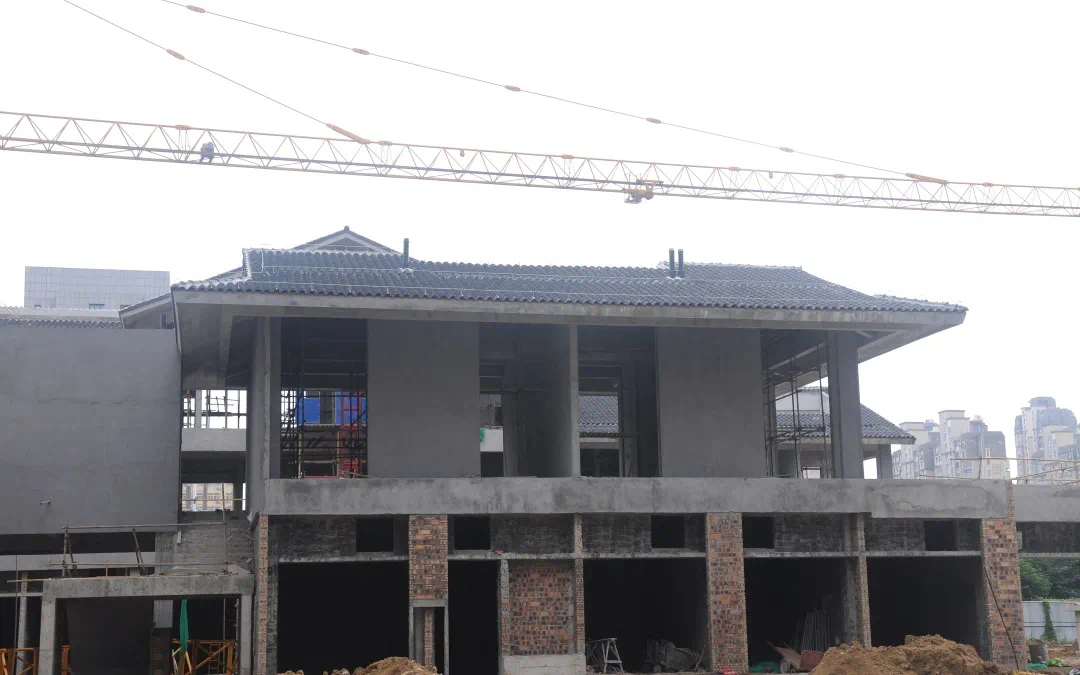

(S8/9施工中)

s2总计4层,现四层顶板浇筑完成屋面机房墙体砌筑、户内墙体砌筑、屋面设备基础浇筑、消防风管安装。

(S23施工中)

s6总计2层,现二层主体框架已浇筑完成,正在拆除外架、土方回填,两侧耳放未施工。

(S6施工中)

s11总计4层,现阶段主要为三层至四层墙体分割砌筑和模板拆除;

s12、s13、s14总计2层,现阶段主体结构施工完成,现阶段主要施工为4铺内地面粉刷,管网施工。

(S12/13/14施工中)

s1商办总计18层,商办和裙楼主体框架已封顶,外架正在拆除,现阶段主要为裙楼门窗施工、其中商办地坪粉刷、消防立管、电缆桥架安装中。

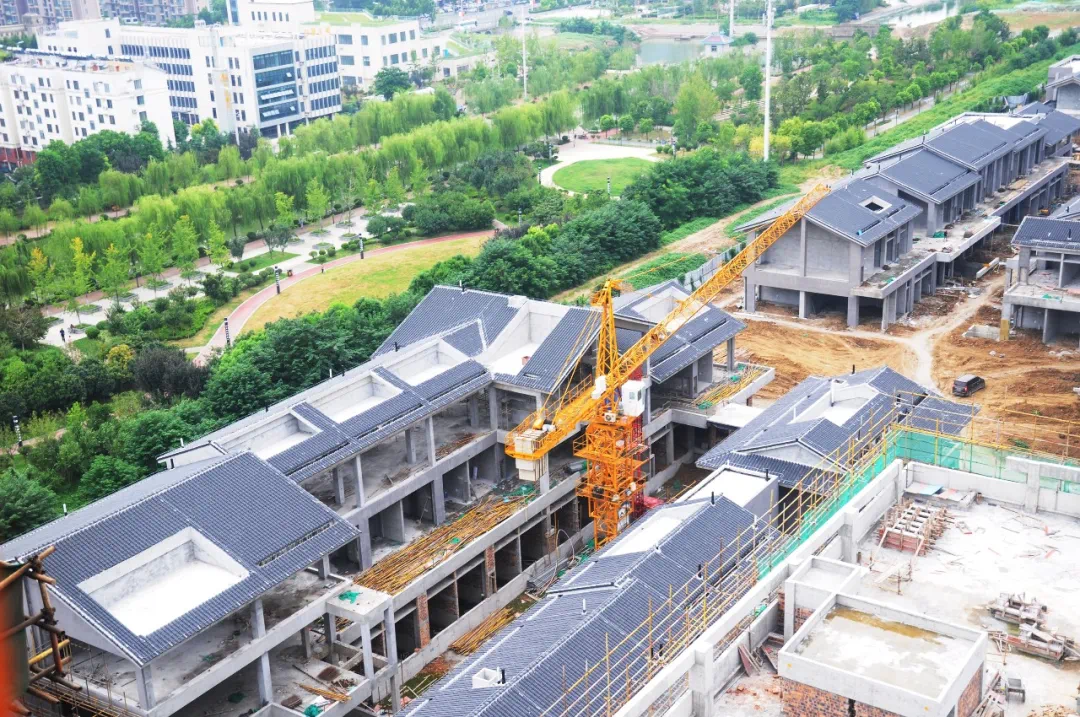

(北区整体施工现场)

南区现阶段在下挖地下室土方,部分区域在做基底防水和负一层钢筋框架模板搭建(主要区域为S15一层至二层模板搭建、S18建负一层墙体顶板模板搭建、s16/s17地下室钢筋矿架搭建)。

施工现场,工人穿梭于工地的各个角落设备轰鸣声不绝于耳,整个现场物料摆放井然有序,项目施工方在抢抓工程建设施工进度的同时,坚持安全生产和细节把控,确保完成目标任务。

保利·清河宋街牢记精工细筑的使命,精益求精专注每一个工程细节,层层监管,筑造品质产品,实时呈现项目的蜕变成长。

作为阜阳排名前列宋文化特色街区,未来,保利·清河宋街将以十万方商业热土融入阜阳肌理,以更好的生活氛围、更棒的商业环境,与阜阳共同生长、携手并进,用心打造阜阳城市网红新名片,创造新潮流,引领新风尚。

等待是为了更好的未来

无论是暴雨突袭

还是烈阳高照

工程进度依旧在紧张有序的进行中
