「一期锦园」工期计划
· 1期5月份20#-30#楼落架完成。
· 1期回填土5月正式启动,6、7、8三个月1期景观施工,9月前完工。
· 商业s1s2 5月底前外立面成型。
不负时光陪伴,不负业主期待,凤凰熙岸始终秉承匠心镌刻精品,精益求精专注每一个细节,1期地块园林景观、各项配套日益完善,所有关于家的美好向往,关于社区的美境想象,都即将变成触手可及的幸福。

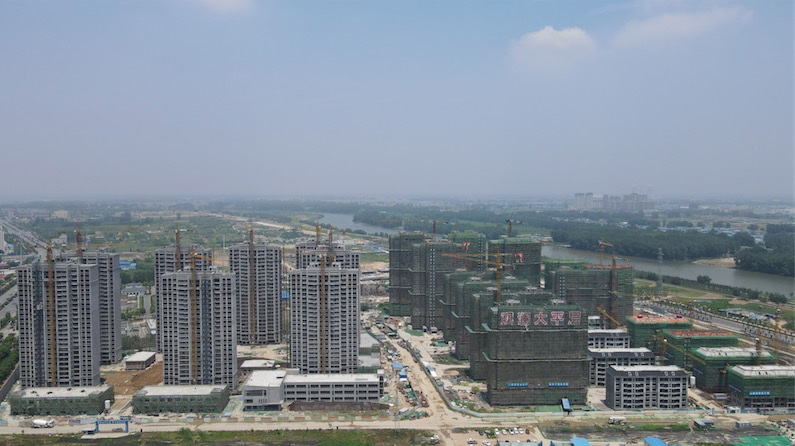

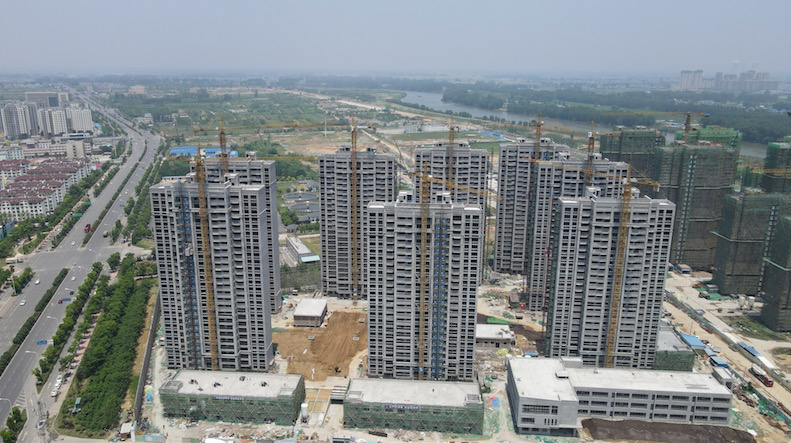

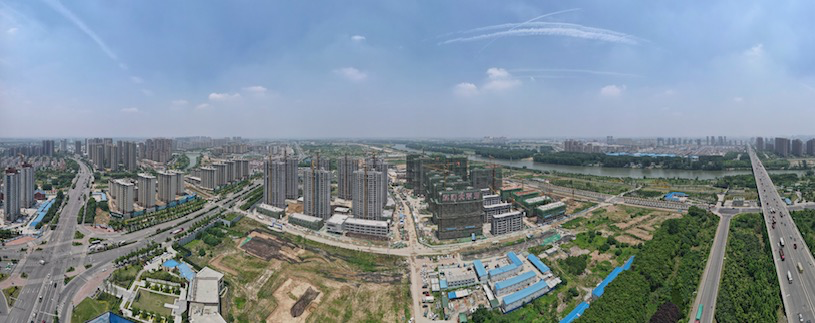

(工地实景图)
「二期熙园」工程进度

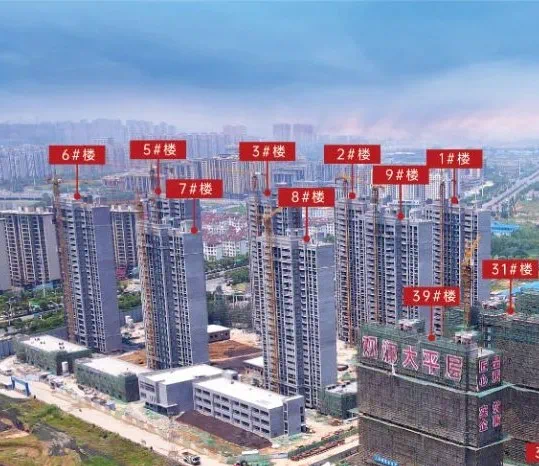

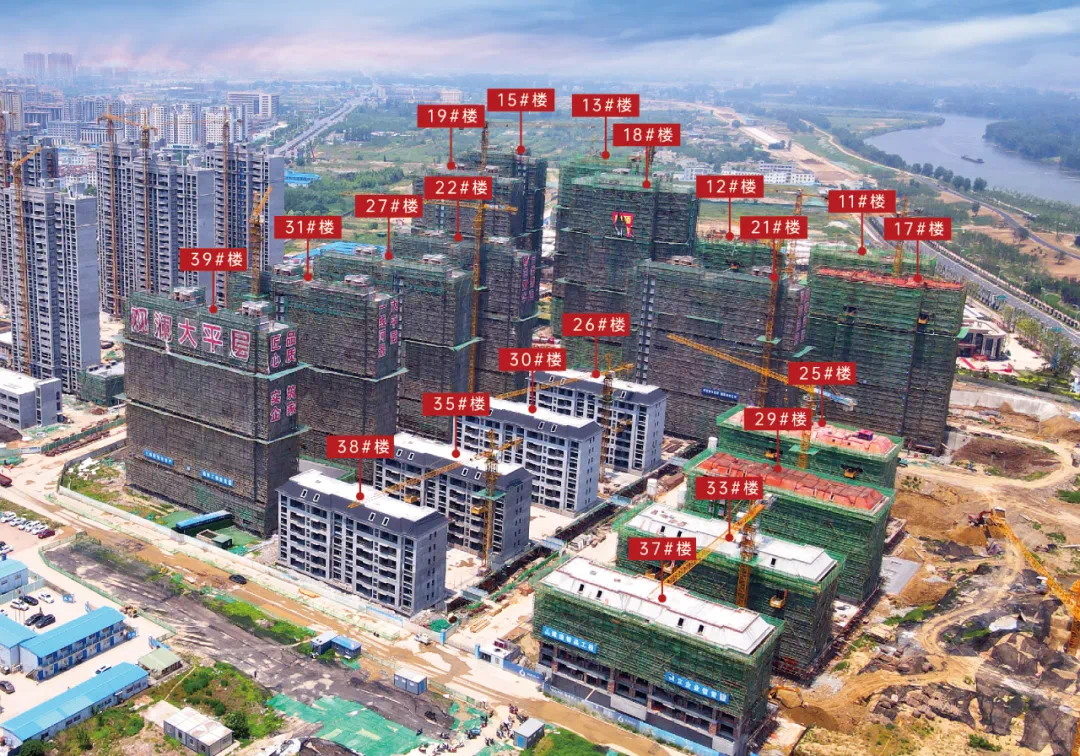

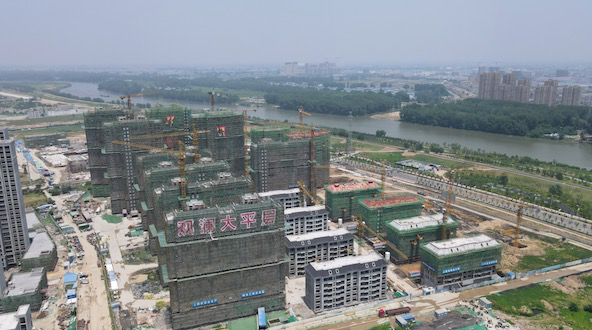

·38#楼地面清理,水电布管,洋房屋面瓦施工完成。
·11#楼十七层顶钢筋绑扎。
·12#楼十八层墙柱钢筋绑扎。
·13#楼屋面构架施工,二十二层墙体砌筑完成。
·15#楼五层墙体砌筑,6层以上砌体已完成。
·17#楼十八层顶模板安装。
·18#楼屋面构架施工,25层砌体施工。
·19#楼屋面机房构造柱模板安装。
·21#楼斜砖补砌,二次结构浇筑,喷浆、护角、灰饼施工。
·22#楼喷浆、护角、灰饼施工,内外墙粉刷正在施工。
·25#楼斜屋面模板安装。
·26#楼地面清理,水电布管,洋房屋面瓦施工完成。
·27#楼喷浆、护角、灰饼施工,内外墙粉刷正在施工。
·29#楼斜屋面钢筋绑扎。
·30#楼地面清理,水电布管,洋房屋面瓦施工完成。
·31#楼喷浆、护角、灰饼施工,外墙粉刷正在施工,外墙保温施工。
·35#楼地面清理,水电布管,洋房屋面瓦施工完成。
·37#楼二层墙体砌筑,屋面栏板砼浇筑。
·39#楼喷浆、护角、灰饼施工,内、外墙粉刷正在施工。
